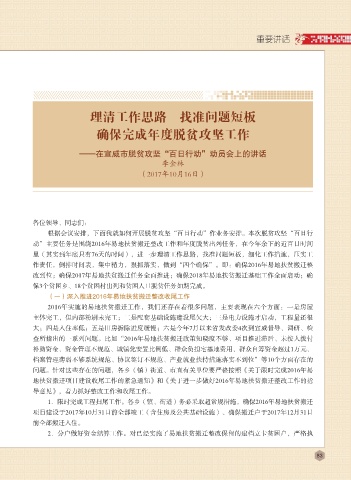

Page 117 - 中共宣威市委执政纪要2017
P. 117
重要讲话
理清工作思路 找准问题短板
确保完成年度脱贫攻坚工作
——在宣威市脱贫攻坚“百日行动”动员会上的讲话
李金林
(2017年10月16日)
各位领导、同志们:
根据会议安排,下面我就如何开展脱贫攻坚“百日行动”作业务安排。本次脱贫攻坚“百日行
动”主要任务是围绕2016年易地扶贫搬迁整改工作和年度脱贫出列任务,在今年余下的近百日时间
里(其实到年底只有76天的时间),进一步理清工作思路,找准问题短板,细化工作措施,压实工
作责任,倒排时间表,集中精力,狠抓落实,做到“四个确保”。即:确保2016年易地扶贫搬迁整
改到位;确保2017年易地扶贫搬迁任务全面推进;确保2018年易地扶贫搬迁基础工作全面启动;确
保3个贫困乡、18个贫困村出列和贫困人口脱贫任务如期完成。
(一)深入推进2016年易地扶贫搬迁整改收尾工作
2016年实施的易地扶贫搬迁工作,我们还存在着很多问题,主要表现在六个方面:一是房屋
主体完工,但内部粉刷未完工;二是配套基础设施建设尾欠大;三是电力设施才启动,工程量还很
大;四是入住率低;五是旧房拆除进度缓慢;六是今年7月以来省发改委4次到宣威督导、调研、检
查所指出的一系列问题。比如“2016年易地扶贫搬迁政策知晓度不够、项目推进滞后、未按人拨付
补助资金、资金管理不规范、城镇化安置比例低、群众负担宅基地费用、群众自筹资金超过1万元、
档案管理薄弱不够系统规范、协议签订不规范、产业就业扶持措施落实不到位”等10个方面存在的
问题。针对这些存在的问题,各乡(镇)街道、市直有关单位要严格按照《关于限时完成2016年易
地扶贫搬迁项目建设收尾工作的紧急通知》和《关于进一步做好2016年易地扶贫搬迁整改工作的指
导意见》,着力抓好整改工作和收尾工作。
1.限时完成工程扫尾工作。各乡(镇、街道)务必采取超常规措施,确保2016年易地扶贫搬迁
项目建设于2017年10月31日前全部竣工(含住房及公共基础设施)、确保搬迁户于2017年12月31日
前全部搬迁入住。
2.分户做好资金结算工作。对已经实施了易地扶贫搬迁整改保留的建档立卡贫困户,严格执
83
