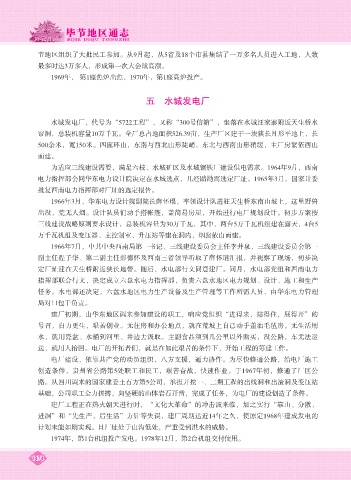

              节地区组织了大批民工参加。从9月起,从5省及18个市县集结了一万多名人员进入工地,人数
              最多时达3万多人,形成第一次大会战高潮。

                   1969年, 第1座焦炉出焦,1970年,第1座高炉投产。



                                                   五  水城发电厂



                   水城发电厂,代号为“5722工程”,又称“300号信箱”,坐落在水城汪家寨附近天生桥水
              帘洞,总装机容量10万千瓦。全厂总占地面积526.39亩,生产厂区建于一块狭长月形平地上,长
              500余米,宽150米。四面环山,东南与西北山形陡峭,东北与西南山形稍缓,主厂房紧依西山

              而建。
                   为适应三线建设需要,满足六枝、水城矿区及水城钢铁厂建设供电需求。1964年9月,西南

              电力指挥部会同华东电力设计院决定在水城选点,几经踏勘而选定厂址。1965年3月,国家计委
              批复西南电力指挥部对厂址的选定报告。
                   1966年3月,华东电力设计院副院长薛怀琨,率领设计队进驻天生桥东南山坡上,这里野兽

              出没,荒无人烟。设计队员们动手搭帐篷,盖简易房屋,开始进行电厂规划设计。初步方案按
              三线建设战略原则要求设计,总装机容量为30万千瓦,其中,两台5万千瓦机组建在露天,4台5

              万千瓦机组及变压器、主控制室、升压站等建在洞内,烟囱依山而建。
                   1966年7月,中共中央西南局第一书记、三线建设委员会主任李井泉,三线建设委员会第一

              副主任程子华、第二副主任彭德怀及西南三省领导听取了薛怀琨汇报,并视察了现场,初步决
              定厂址建在天生桥附近狭长地带。随后,水电部行文同意建厂。同月,水电部党组和西南电力

              指挥部联合行文,决定成立六盘水电力指挥部,负责六盘水地区电力规划、设计、施工和生产
              任务。水电部还决定,六盘水地区电力生产设备及生产管理等工作所需人员,由华东电力管理
              局对口包干负责。

                   建厂初期,由华东地区调来参加建设的职工,响应党组织“进得来,站得住,展得开”的
              号召,自力更生,艰苦创业。无住房和办公地点,就在荒坡上自己动手盖油毛毡房。无生活用

              水,就用瓷盆、水桶到河里、井边去汲取。主副食品须到几公里以外购买,没公路,车无法运
              送,就用人抬回。电厂的开拓者们,就是在如此艰苦的条件下,开始工程的筹建工作。
                   电厂建设,依靠共产党的动员组织,八方支援,通力协作。为尽快修通公路,给电厂施工

              创造条件,贵州省公路第5处职工和民工,艰苦奋战,快速作业。于1967年初,修通了厂区公
              路。从四川调来的国家建委土石方第5公司,承担开挖一、二期工程的出线洞和出渣洞及变压站

              基础,公司职工全力拼搏,向坚硬的山体岩石开凿,完成了任务,为电厂的建设创造了条件。
                   建厂工程正在热火朝天进行时,“文化大革命”的冲击波来临,加之实行“靠山、分散、

              进洞”和“先生产,后生活”方针等失误,建厂周期达近14年之久,使原定1968年建成发电的
              计划未能如期实现。且厂址处于山沟低处,严重受到洪水的威胁。
                   1974年,第1台机组投产发电。1978年12月,第2台机组交付使用。
