第五篇 灾后重建


                  (二)加强管理、确
              保质量

                  1.抓好项目前期招
              标,严格执行招投标管理
              规定,确保优秀企业进入

              建设,并由县纪委全过程
              介入监督。
                  2.抓好责任落实,

              项目建设按领导亲自抓、
              部门具体抓、技术人员现
              场抓,实现责任的三级落

              实。抽调责任心强的技术
              骨干长驻施工现场抓建

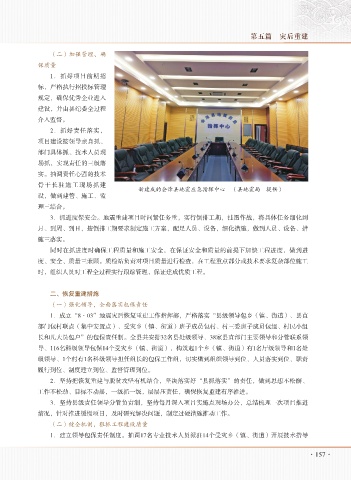

                                                 新建成的会泽县地震应急指挥中心 (县地震局 提供)
              设,做到建管、施工、监

              理三结合。
                  3.抓进度保安全。地震重建项目时间紧任务重,实行倒排工期,挂图作战,将具体任务细化到
              月、到周、到日,按倒排工期要求制定施工方案,配足人员、设备,细化措施,做到人员、设备、措

              施三落实。
                  同时在抓进度时确保工程质量和施工安全,在保证安全和质量的前提下加快工程进度,做到进
              度、安全、质量三兼顾。质检站负责对项目质量进行检查,在工程重点部分或技术要求复杂部位施工

              时,组织人员对工程全过程实行跟踪管理,保证建成优质工程。


                  二、恢复重建措施

                  (一)强化领导,全面落实包保责任
                  1.成立“8·03”地震灾后恢复重建工作指挥部,严格落实“县级领导包乡(镇、街道)、县直
              部门包村联点(集中安置点)、受灾乡(镇、街道)班子成员包村、村三委班子成员包组、村民小组

              长和几大员包户”的包保责任制。全县共安排32名县处级领导、38家县直部门主要领导和分管联系领
              导、116名科级领导包保14个受灾乡(镇、街道),构筑起1个乡(镇、街道)有1名厅级领导和1名处
              级领导、1个村有1名科级领导担任组长的包保工作组,切实做到组织领导到位、人员落实到位、职责

              履行到位、制度建立到位、监督管理到位。
                  2.坚持把恢复重建与脱贫攻坚有机结合,坚决落实好“县抓落实”的责任,做到思想不松懈、

              工作不松劲、目标不动摇,一级抓一级,层层压责任,确保恢复重建有序推进。
                  3.坚持县级责任领导分管负责制,坚持每月深入项目实施点现场办公,总结梳理一次项目推进
              情况,针对推进缓慢项目,及时研究解决问题,制定过硬措施推动工作。
                  (二)健全机制,狠抓工程建设质量

                  1.建立领导包保责任制度。抽调17名专业技术人员派驻14个受灾乡(镇、街道)开展技术指导
