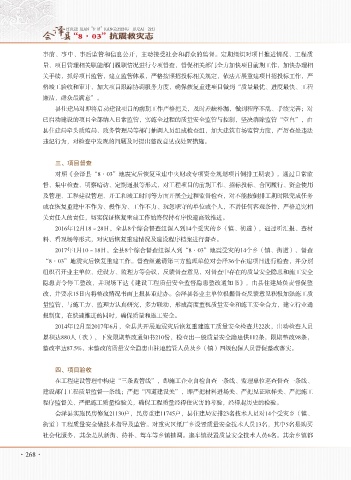

事前、事中、事后监管和信息公开,主动接受社会和群众的监督。定期组织对项目推进情况、工程质
量、项目管理相关职能部门履职情况进行专项督查,督促相关部门全力加快项目前期工作,加快办理相
关手续,抓好项目监管,建立监管体系,严格按照招投标相关规定,依法开展重建项目招投标工作,严
格竣工验收和审计,加大项目跟踪协调服务力度,确保恢复重建项目做到“质量最优、进度最快、工程
廉洁,群众最满意”。
县住建局对即将启动建设项目的前期工作严格把关,及时差缺补漏,做到程序不乱、手续完善;对
已启动建设的项目全部纳入日常监管,实施全过程的质量安全监管与控制,坚决消除监管“空白”,由
县住建局牵头质监局、政务管理局等部门抽调人员组成检查组,加大建筑市场监管力度,严厉查处违法
违纪行为,对检查中发现的问题及时提出整改意见或处置措施。
三、项目督查
对照《会泽县“8·03”地震灾后恢复重建中央财政专项资金规划项目倒排工期表》,通过日常监
督、集中检查、明察暗访、定期通报等形式,对工程项目的前期工作、招标投标、合同履行、资金使用
及管理、工程建设管理、开工和竣工时间等方面开展全过程监督检查,对不能按倒排工期时限完成任务
或在恢复重建中不作为、慢作为、工作不力、玩忽职守的单位或个人,不讲任何客观条件,严格追究相
关责任人的责任,切实保证恢复重建工作始终保持有序快速高效推进。
2016年12月18~28日,全县8个综合督查组深入到14个受灾的乡(镇、街道),通过听汇报、查材
料、看现场等形式,对灾后恢复重建情况及建设程序档案进行督查。
2017年1月10~18日,全县8个综合督查组深入到“8·03”地震受灾的14个乡(镇、街道),督查
“8·03”地震灾后恢复重建工作。督查组邀请第三方监理单位对会泽36个在建项目进行检查,并分别
组织召开业主单位、建设方、监理方等会议,反馈督查意见,对督查中存在的质量安全隐患和施工安全
隐患责令停工整改,并现场下达《建设工程质量安全监督隐患整改通知书》,由县住建局负责督促整
改,并要求15日内将整改情况书面上报县重建办。会泽县各业主单位根据督查反馈意见积极加强施工质
量监管,与施工方、监理方认真研究,多方联动,形成高度重视质量安全和施工安全合力,建立行业通
报制度,在快速推进的同时,确保质量和施工安全。
2014年12月至2017年6月,全县共开展地震灾后恢复重建施工质量安全检查共22次,出动检查人员
累积达880人(次),下发限期整改通知书210份,检查出一般质量安全隐患供112条,限期整改98条,
整改率达87.5%,未整改的质量安全隐患由驻地监管人员及乡(镇)四级包保人员督促整改落实。
四、项目验收
在工程建设管理中构建“三条监管线”,即施工企业自检自查一条线、监理单位巡查督查一条线、
建设部门工程质量监督一条线;严把“四道建设关”,即严把材料进场关、严把见证取样关、严把施工
程序监督关、严把施工质量检验关,确保工程质量经得住灾害的考验,经得起历史的检验。
会泽县实施民房修复21130户,民房重建11745户,县住建局安排23名技术人员对14个受灾乡(镇、
街道)工程质量安全做技术指导及监管。对重灾区纸厂乡设置质量安全技术人员13名,其中5名是购买
社会化服务,其余是从新街、待补、驾车等乡镇抽调。迤车镇设置质量安全技术人员6名。其余乡镇都
