Page 419 - 中共禄劝县委执政纪要2017

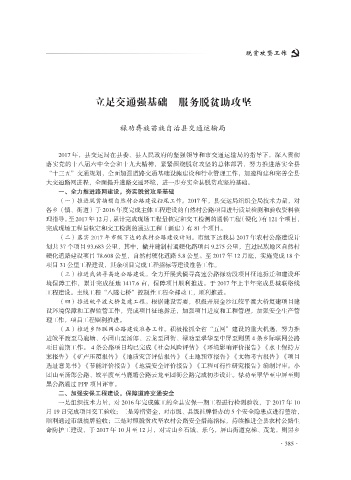

P. 419
脱贫攻坚工作
脱贫攻坚工作
立足交通强基础 服务脱贫助攻坚
禄劝彝族苗族自治县交通运输局
2017 年,县交运局在县委、县人民政府的坚强领导和市交通运输局的指导下,深入贯彻
落实党的十八届六中全会和十九大精神,紧紧围绕脱贫攻坚的总体部署,努力推进落实全县
“十三五”交通规划,全面加强道路交通基础设施建设和行业管理工作,加速构建和完善全县
大交通路网进程,全面提升道路交通环境,进一步夯实全县脱贫攻坚的基础。
一、全力推进路网建设,夯实脱贫攻坚基础
(一)推进脱贫摘帽自然村公路建设扫尾工作。2017 年,县交运局组织全局技术力量,对
各乡(镇、街道)于 2016 年度完成主体工程建设的自然村公路项目进行质量检测和验收资料整
理指导。至 2017 年 12 月,累计完成现场工程量核定和交工检测的通畅工程(硬化)有 121 个项目,
完成现场工程量核定和交工检测的通达工程(新建)有 81 个项目。
(二)落实 2017 年市级下达的农村公路建设计划。市级下达我县 2017 年农村公路建设计
划共 37 个项目 93.683 公里,其中,撤并建制村通硬化路项目 9.275 公里,直过民族地区自然村
硬化道路建设项目 78.608 公里,自然村硬化道路 5.8 公里。至 2017 年 12 月底,实施完成 18 个
项目 31 公里工程建设,其余项目完成工程招标等建设准备工作。
(三)推进武倘寻高速公路建设。全力开展武倘寻高速公路禄劝段项目征地拆迁和建设环
境保障工作,累计完成征地 1417.6 亩,保障项目顺利推进。于 2017 年上半年完成县城联络线
工程建设。主线工程“八隧七桥”控制性工程全部动工,顺利推进。
(四)推进皎平渡大桥复建工程。根据建设需要,积极开展金沙江皎平渡大桥复建项目建
设环境保障和工程监管工作,完成项目征地拆迁,加强项目进度和工程管理,加强安全生产管
理工作,项目工程顺利推进。
(五)推进乡际联网公路建设准备工作。积极抢抓全省“五网”建设的重大机遇,努力推
进皎平渡至马鹿塘、小团山至汤郎、云龙至团街、禄劝至翠华至中屏至则黑 4 条乡际联网公路
项目前期工作。 4 条公路项目均已完成《社会风险评估》《环境影响评价报告》《水土保持方
案报告》《矿产压覆报告》《地质灾害评估报告》《土地预审报告》《文物考古报告》《项目
选址意见书》《节能评价报告》《地震安全评价报告》《工程可行性研究报告》编制评审。小
团山至汤郎公路、皎平渡至马鹿塘公路云龙至团街公路完成初步设计。禄劝至翠华至中屏至则
黑公路通过 PPP 项目评审。
二、加强安保工程建设,保障道路交通安全
一是组织技术力量,对 2016 年完成施工的全县安保一期工程进行检测验收,于 2017 年 10
月 19 日完成项目交工验收;二是筹措资金,对市级、县级挂牌督办的 5 个安全隐患点进行整治,
顺利通过市级摘牌验收;三是对照脱贫攻坚农村公路安全措施指标,持续推进全县农村公路生
命防护工建设,于 2017 年 10 月至 12 月,对雪山乡石城、乐乌,屏山街道克梯、茂龙,则黑乡
·385·
