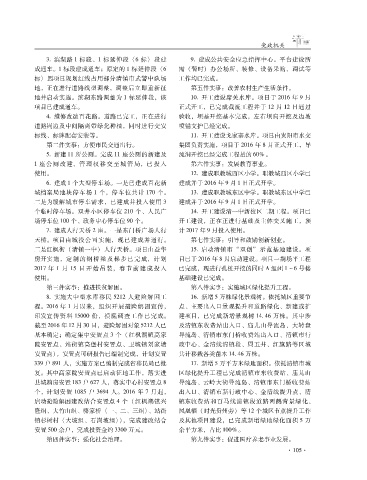

3滨湖路 1标段、1标延伸段 〈6标〉 段建 9建成公共安全应急指挥中心。平台建设所
成通车。1标段建成通车;原定的 1标延伸段 〈6 需 (暂时)办公场所、装修、设备采购、调试等
标〉因项目规划红线占用部分清镇市武警中队场 工作均已完成。
地,正在进行道路线型调整,调整后立即重新征 第五件实事:改善农村生产生活条件。
地并启动实施。滨湖东路调整为 1标延伸段,该 10开工建设席关水库。项目于 2016年 9月
项目已建成通车。 正式开工,已完成截流工程并于 12月 12日通过
4维修改造百花路。道路已完工,正在进行 验收,坝基开挖基本完成,左右坝肩开挖及边坡
道路周边及中间隔离带绿化种植,同时进行交安 喷锚支护已经完成。
标线、标牌配套安装等。 11开工建设戈家寨水库。项目由贵阳市水交
第二件实事:方便市民交通出行。 集团负责实施,项目于 2016年 8月正式开工,导
5新建 11所公厕。完成 11座公厕的新建及 流洞开挖已经完成工程量的 60%。
1座公厕改建,管理权 移 交 至 城 管 局,已 投 入 第六件实事:发展教育事业。
使用。 12建成职教城西区小学。职教城西区小学已
6建成 1个大型停车场。一是已建成百花新 建成并于 2016年 9月 1日正式开学。
城档案局地块停车场 1个,停车位共计 170个。 13建成职教城东区中学。职教城东区中学已
二是为缓解城市停车需求,已建成并投入使用 3 建成并于 2016年 9月 1日正式开学。
个临时停车场。双井小区停车位 210个、人民广 14开工建设清一中新校区二期工程。项目已
场停车位 100个、政务中心停车位 90个。 开工建设,正在正进行基础及主体交叉施工,预
7建成人行天桥 2座。一是东门桥广场人行 计 2017年 9月投入使用。
天桥。项目由城投公司实施,现已建成并通行。 第七件实事:引导和鼓励创新创业。
二是红枫街 (清镇一中)人行天桥。项目由益华 15启动清镇市 “双创” 示范基地建设。项
房开实施,定制的钢桥梁及梯步已完成,计划 目已于 2016年 8月启动建设。项目一期场平工程
2017年 1月 15日 开 始 吊 装,春 节 前 建 成 投 入 已完成,现进行孔桩开挖的同时 A组团 1~6号楼
使用。 基础建设已完成。
第三件实事:推进扶贫解困。 第八件实事:实施城区绿化提升工程。
8实施大中型水库移民 5212人避险解困工 16新增 5万株绿化景观树。依托城区重要节
程。2016年 1月以来,组织开展避险解困宣传, 点、主要出入口景观提升和道路绿化、新建或扩
印发宣传资料 15000份,摸底调查工作已完成。 建项目,已完成新增景观树 1446万株。其中涉
截至 2016年 12月 30日,避险解困对象 5212人已 及清镇东收费站出入口、庙儿山导流岛、大转盘
基本确定;确定集中安置点 3个 (红枫湖镇高家 导流岛、清镇市东门桥收费站出入口、清镇市行
院安置点、站街镇高堡村安置点、卫城镇刘家塘 政中心、金清线清镇段、周五井、红旗路等区域
安置点),安置点可研报告已编制完成,计划安置 共计移栽各类苗木 1446万株。
339户 891人,实施方案已编制完成省移民局已批 17新增 5万平方米绿地面积。依托清镇市城
复。其中高家院安置点已启动征地工作,落实进 区绿化提升工程已完成清镇市东收费站、庙儿山
县城购房安置 183户 627人,落实中心村安置点 8 导流岛、云岭大街导流岛、清镇市东门桥收费站
个,计划安置 1085户 3694人。2016年 7月起, 出入口、清镇市新行政中心、金清线提升点、清
启动避险解困建改结合安置点 4个 (红枫湖镇兴 镇东收费站和百马线清镇段道路两侧背景绿化、
隆组、大竹山组、骆家桥 〈一、二、三组〉、站街 凤凰栖 (时光贵州旁)等 12个城区节点提升工作
镇杉树村 〈大坡组、石岗坡组〉),完成建改结合 及其他项目建设,已完成新增绿地绿化面积 5万
安置 500余户,完成投资金约 3300万元。 余平方米,占比 100%。
第四件实事:强化社会治理。 第九件实事:促进医疗养老事业发展。
·
