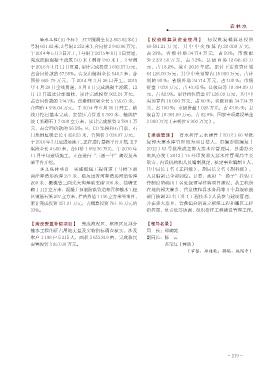

输水工程(11 个标) 红立隧洞全长 2 853.82 米(1 【投资概算及资金使用】 初设批复概算总投资
号洞601.82米,2号洞2 252米),合同价2 940.96万元, 69 591.21 万 元, 其 中 中 央 预 算 内 20 000 万 元,
于2014年5月3日开工,1号洞于2015年8月3日贯通, 占 29%; 省 级 补 助 34 714 万 元, 占 50%; 市 级 配
完成底板混凝土浇筑 510 米(洞身 240 米),2 号洞 套 2 231.58 万 元, 占 3.2%; 县 级 自 筹 12 645.63 万
于 2016 年 4 月 11 日贯通,累计完成投资 1 692.57 万元, 元,占 18.2%。截止 2016 年底,累计下达投资计划
占合同价款的 57.55%。青龙山隧洞全长 548.3 米,合 64 126.09 万元,其中中央预算内 18 000 万元,占计
同价 669. 79 万元,于 2014 年 3 月 26 日开工,2015 划的 90 %;省级补助 34 714 万元,占 100 %;市级
年 4 月 29 日全线贯通,9 月 8 日完成混凝土浇筑,12 拼盘 1 028 万元,占 43.85 %;县级自筹 10 384.09 万
月 13 日通过分部验收,累计完成投资 902.24 万元, 元,占 82.9%。累计到位资金 67 126.09 万元,其中中
占合同价款的 134.7%。营盘倒虹吸全长 5 756.61 米, 央预算内 18 000 万元,占 80 %;省级补助 34 714 万
合同价 4 936.04 万元,于 2014 年 6 月 26 日开工,轴 元,占 100 %;市级拼盘 1 028 万元,占 43.85 %;县
线开挖已基本完成,安装压力管道 5 300 米、轴线护 级自筹 10 384.09 万元,占 82.9%,国家专项建设基金
坡(浆砌石)7 000 立方米,累计完成投资 2 789.1 万 3 000 万元(未到位 6 900 万元)。
元,占合同价款的 56.5%;B、CD 渠段和石门寨、石
门坎倒虹吸全长 4 458.53 米,合同价 3 038.97 万元, 【建设管理】 省水利厅云水建管〔2012〕66 号批
于2016年3月底进场施工,正在进行基础平台开挖;E.F 复郭大寨水库管理局为项目法人,市编委临编复〔
渠段全长 4 580 米,合同价 1 892.36 万元,于 2016 年 2012〕83 号批准成立郭大寨水库管理局,县委办公
11 月中旬进场施工,正在进行“三通一平”建设及基 室凤办发〔2012〕75 号印发郭大寨水库管理局主要
础平台开挖。 职责、内设机构和人员编制规定,核定事业编制 9 人,
水土保持项目 实施枢纽工程河道干马桥下游 其中局长 1 名(正科级),副局长 2 名(副科级),
两岸弃渣场治理 277 米、杨灰田箐河弃渣场河道治理 人员编制已全部到位。县委、政府“一揽子”挂钩工
200 米、橄榄箐三面光大沟基础支砌 306 米、挡墙支 作制度明确由 1 名处级领导挂钩项目建设,从工程所
砌 1 112 立方米、混凝土预制防洪管道布置和输水工程 在地的郭大寨乡、营盘镇和县水务局等 4 个县级职能
区钢筋石笼 297 立方米、拦渣挡墙 1 136 立方米等项目, 部门抽调 23 名工作(工程技术)人员参与建设管理,
累计完成投资 251.21 万元,占概算投资 761.16 万元的 并在郭大寨乡、营盘镇分别设立枢纽工程和灌区工程
33%。 指挥部,负责统筹协调、组织指挥工程建设管理工作。
【淹没安置补偿项目】 完成淹没区、枢纽区及部分 【领导名录】
输水工程的征占用地丈量及实物指标调查核实,涉及 局 长:郑建乾
农户 1 196 户 5 215 人,面积 3 653.819 亩,完成移民 副局长:陈 云
安置投资 3 851.08 万元。 苏荣红(彝族)
(审签:郑建乾;撰稿:施国平)
