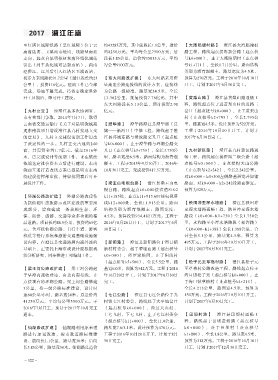

至红塔区城际铁路(呈红城际)位于云 约43285万元,其中前段长1.1公里,造价 【大湾陷塘村路】 澄江县大湾陷塘村
南省昆明、玉溪两市境内,线路呈南北 约8250万元,平均每公里7500万元;后 路工程,路线起点接海新公路(起点桩
走向,起点自昆明枢纽东南环线化城站 段长3.85公里,造价约35035万元,平均 号k0+000),止于大湾陷塘村(止点桩
引出(列车从化城可达新南站),向南 每公里9100万元。 号k1+711),全长1.711公里。路面结构
经澄江、江川后引入红塔区玉溪西站, 类型为沥青混凝土,路基宽度为4.5米,
初步方案线路长91.7公里(澄江段长约23 【东大河路改扩建】 东大河路采用澄 预算为270万元。工程于2016年10月10日
公里)、投资116亿元。征地工作已全部 呈高速公路连接线的设计方案,连接线 开工,计划于2017年6月30日完工。
完成,场地平整完成,待省市确定具体 为公路一级标准,路基宽24.5米,全长
开工日期后,即可开工建设。 13.362公里,批复投资7.76亿元,其中 【黄梨山路】 澄江县黄梨山路通畅工
东大河路段长5.13公里,预计投资2.98 程,路线起点位于进黄梨山村的道路三
【九村立交】 经澄江县多次协调省、 亿元。 岔口(起点桩号k0+000),止于黄梨山
市有关部门争取,2014年7月7日,取得 村(止点桩号k2+795),全长2.795公
云南省交通运输厅《关于对昆明绕城高 【澄华路】 澄华路澄江县澄华路(县 里,路基宽4.5米。设计预算为522万元。
速东南段项目增设澄江县九村接地立交 城——新河口)中修工程,路线起于澄 工程于2016年10月10日开工,计划于
的意见》,九村立交建设前期工作迈出 江县环城东路与澄波路交叉口(起点桩 2017年6月30日完工。
了决定性的一步。九村立交占地约240 号k0+000),止于澄华路与环湖公路交
亩,共需资金约1.7亿元。截至2016年 叉口(止点桩号k3+750),全长3.750公 【九村新区路】 澄江县九村新区路通
末,已完成设计等前期工作,正在依法 里,路基宽度6.5米。路面结构为沥青混 畅工程,路线起点接澄阳二级公路(起
依规选定社会资本方后进行建设。东南 凝土,工程于2015年9月10开工,2016年 点桩号k0+000),止点接帽天山公路
绕西互通打造改线方案已报昆明市东南 10月30日完工,完成投资417.57万元。 (止点桩号k2+242),全长2.242公里。
绕建设指挥部审批,待审批同意后可开 对k0+000~k0+300左侧路基拼宽并加铺
展设计工作。 【梁王山电视台路】 澄江县梁王山电 路面,对k0+000~k2+242段路面修复。
视台路,路线起点k0+000接省道S102 预算为320万元。
【环湖公路改扩建】 环湖公路改建作 k11+185处,止点k11+913.607接电视塔
为抚仙湖生态旅游示范区建设的重要组 线k12+000处,全长11.913公里。路面 【秧田冲至浑水塘路】 澄江县秧田冲
成部分,旨在建成一条兼顾生态、环 结构类型为沥青混凝土;路面宽度: 至浑水塘路通畅工程,秧田冲至浑水塘
保、防洪、旅游、交通等众多功能的精 4.5米;预算投资934.4821万元。工程于 路段(k0+000-K1+730)全长1.730公
品道路。项目长约88.5公里,投资约65亿 2016年8月26日开工,计划于2017年6月 里,永和路至小浑水塘路段(松浑路)
元,含环抚仙湖公路、自行车道、游客 30日完工。 (k0+000-K1+388)全长1.388公里,合
栈道等慢行系统和旅游交通基础设施建 计全长3.1公里,路基宽4.5米,预算为
设内容。在澄江县交通路网内通外连的 【新阳路】 澄江县新阳路位于海口镇 495万元。工程于2016年10月10日开工,
基础上,正委托上海市政设计院根据现 新村村委会,起于啰哩山路(起点桩号 计划于2017年6月30日完工。
状分析研究,同步推进工可编制工作。 k0+000),经罗家松园,止于阳菌村
(起点桩号k5+500),全长5.5公里,路 【松子元至草格村路】 澄江县松子元
【梁王河公路改扩建】 梁王河公路起 基宽6.0米,预算为542万元。工程于2016 至草格村公路改造工程,路线起点位于
于呈澄高速收费站,由北向南布线,止 年10月20日开工,计划于2017年6月30日 海口镇松子元(起点桩号k0+000),止
点接现有的环湖公路。梁王河公路修建 完工。 于海口镇草格村(止点桩号k4+213),
5公里,按一级公路标准建设,设计时 全长4.213公里,路面宽4.5米,预算为
速60公里/小时,路基宽24米。总造价约 【七江公路】 澄江县七江公路位于九 150万元。工程于2016年10月10日开工,
41250万元,平均每公里5500万元。于 村镇七江村委会,路线起于大平地岔口 计划于2017年6月30日完工。
2016年7月开工,预计于2017年10月完工 (起点桩号k0+000),经过大山村、
通车。 上七飞村、下七飞村,止于七江村委会 【田坝村路】 澄江县田坝村通畅工
(起点桩号k11+000),全长11.0公里, 程,路线起于田坝进站路(起点桩号
【仙湖路改扩建】 仙湖路利用原来道 路基宽7.6/5.1米。设计预算为476万元。 k0+000),止于田坝村(止点桩号
路进行加宽改造,按市政道路标准建 工程于2016年10月20日开工,计划于8月 k1+800),全长1.8公里,路基宽4.5米,
设、前段长1.1公里,路基宽36米;后段 30日完工。 预算为318万元。工程于2016年10月10日
长3.85公里,路基宽50米。仙湖路总造价 开工,计划于2017年12月30日完工。
