概 况
程:建设规模为近期(2022年)处理垃
圾30吨/天,远期(2030年)处理垃圾45
吨/天。总投资0.26亿元,2017年计划投
资0.25亿元,实际完成投资0.07亿元。年
内,项目正在建设。
【交通项目】 2017年,全市交通重点
工程项目25个,其中:竣工项目9个,
续建项目6个,新开工项目10个。总投
资1150亿元,2017年度计划投资212.7亿
元,实际完成投资210亿元。
1.宣威至曲靖高速公路工程:全
长112.3千米。总投资96.4亿元,2017年
计划投资30亿元,实际完成投资48.7亿
元。年内,项目已竣工通车。
2.罗平江底至陆良召夸高速公路改
扩建工程:全长108千米。总投资107.6亿
元,2017年计划投资30亿元,实际完成投

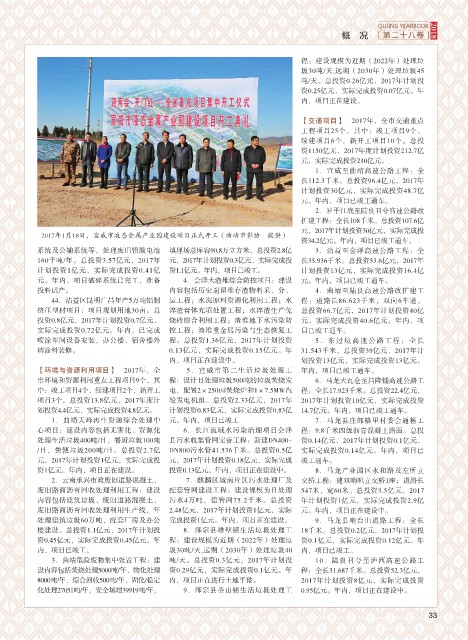

2017年1月18日,宣威市液态金属产业园建设项目正式开工(曲靖市影协 提供)
资34.2亿元。年内,项目已竣工通车。
系统及公辅系统等,处理废旧铅酸电池 填埋场总库容90.8万立方米。总投资2.8亿 3.沾益至会泽高速公路工程:全
160千吨/年。总投资3.57亿元,2017年 元,2017年计划投资0.3亿元,实际完成投 长35.936千米。总投资53.6亿元,2017年
计划投资1亿元,实际完成投资0.41亿 资1.1亿元。年内,项目已竣工。 计划投资13亿元,实际完成投资16.4亿
元。年内,项目破碎系统已完工,准备 4.会泽大渣堆综合防控项目:建设 元。年内,项目已竣工通车。
投料试产。 内容包括历史遗留堆存渣物料采、分、 4.曲靖至陆良高速公路改扩建工
44.沾益区昆明广昌年产5万吨铝制 运工程;水泥原料资源化利用工程;水 程:道路长86.623千米,双向6车道。
挤压型材项目:项目规划用地30亩。总 淬渣膏体充填处置工程;水淬渣生产免 总投资66.7亿元,2017年计划投资40亿
投资0.8亿元,2017年计划投资0.7亿元, 烧砖综合利用工程;渣堆地下水污染防 元,实际完成投资40.6亿元。年内,项
实际完成投资0.72亿元。年内,已完成 控工程;渣堆重金属污染与生态恢复工 目已竣工通车。
喷涂车间设备安装,办公楼、宿舍楼外 程。总投资1.36亿元,2017年计划投资 5.东过境高速公路工程:全长
墙涂料装修。 0.13亿元,实际完成投资0.15亿元。年 31.543千米。总投资39亿元,2017年计
内,项目正在建设中。 划投资13亿元,实际完成投资13亿元。
【环境与资源利用项目】 2017年,全 5.宣威市第二生活垃圾处理工 年内,项目已竣工通车。
市环境和资源利用重点工程项目9个,其 程:设计日处理垃圾500吨的垃圾焚烧发 6.马龙大瓦仓至昌隆铺高速公路工
中:竣工项目4个,续建项目2个,新开工 电,配置2×250t/d焚烧炉和1×7.5MW汽 程:全长17.923千米。总投资22.4亿元,
项目3个。总投资13.8亿元,2017年度计 轮发电机组。总投资2.33亿元,2017年 2017年计划投资10亿元,实际完成投资
划投资4.4亿元,实际完成投资4.8亿元。 计划投资0.83亿元,实际完成投资0.83亿 14.7亿元。年内,项目已竣工通车。
1.曲靖天峰再生资源综合处理中 元。年内,项目已竣工 7.马龙县庄郎格里村委会通畅工
心项目:建设内容包括无害化、资源化 6.长江流域水污染治理项目会泽 程:9.8千米四级沥青混凝土路面。总投
处理生活垃圾400吨/日,餐厨垃圾100吨 县污水收集管网完善工程:新建DN400- 资0.14亿元,2017年计划投资0.1亿元,
/日,粪便垃圾200吨/日。总投资2.7亿 DN800污水管41.536千米。总投资0.5亿 实际完成投资0.14亿元。年内,项目已
元,2017年计划投资1亿元,实际完成投 元,2017年计划投资0.18亿元,实际完成 竣工通车。
资1亿元。年内,项目正在建设。 投资0.13亿元。年内,项目正在建设中。 8.马龙产业园区永和路及左所立
2.云南承兴市政废旧道路混凝土、 7.麒麟区城南片区污水处理厂及 交桥工程:建双喇叭立交桥1座;道路长
废旧路面沥青回收处理利用工程:建设 配套管网建设工程:建设规模为日处理 547米,宽60米。总投资3.5亿元,2017
内容包括建筑垃圾、废旧道路混凝土、 污水4万吨,建管网75.2千米。总投资 年计划投资1亿元,实际完成投资2.9亿
废旧路面沥青回收处理利用生产线,年 2.48亿元,2017年计划投资1亿元,实际 元。年内,项目正在建设中。
处理建筑垃圾60万吨,配套厂房及办公 完成投资1亿元。年内,项目正在建设。 9.马龙县响台山道路工程:全长
楼建设。总投资1.1亿元,2017年计划投 8.师宗县雄壁镇生活垃圾处理工 18千米。总投资0.2亿元,2017年计划投
资0.45亿元,实际完成投资0.45亿元。年 程:建设规模为近期(2022年)处理垃 资0.1亿元,实际完成投资0.12亿元。年
内,项目已竣工。 圾30吨/天,远期(2030年)处理垃圾40 内,项目已竣工。
3.曲靖危险废物集中处置工程:建 吨/天。总投资0.3亿元,2017年计划投 10.陆良召夸至泸西高速公路工
设内容包括焚烧处理5000吨/年、物化处理 资0.29亿元,实际完成投资0.1亿元。年 程:全长31.687千米。总投资52.3亿元,
8000吨/年、综合回收500吨/年、固化/稳定 内,项目正在进行土地平整。 2017年计划投资8亿元,实际完成投资
化处理27051吨/年,安全填埋39919吨/年, 9.师宗县葵山镇生活垃圾处理工 0.95亿元。年内,项目正在建设中。
33
