Page 266 - 博白年鉴2022
P. 266
经 济
5 万吨高镍型动力屯池用三元正极材料
生产线。主要新建原料库、蒸发结品车
间、浸出车间、萃取车间、除油车间、前驱
体厂房、正极洗水处理车间、盐预处理车
间、正极厂房、办公楼、科技楼及 110 千
伏输变电站等公辅工程。项目建成后产
能达到 5 万吨 / 年高纯硫酸镍(金属量)
和 0.6 万吨高纯硫酸钴(金属量),10 万
吨/年电池用三元前驱体材料(其中5.25
万吨外售),5 万吨 / 年电池用三元正极
材料(外售)。至年末,完成正极车间一
11-18/J-L 轴 7.45 米~8.1 米梁板柱模
板支设,正极车间二基础短柱浇筑;完
成前驱体车间一到四桩基施工,前驱体

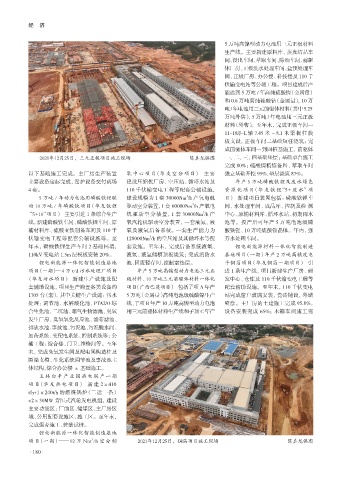

2021年12月25日,三元正极项目施工现场 陈真龙供图 一、二、三、四基础垫层;基础承台施工
完成 80%;硫酸镍精炼备料、萃取车间
以下基础施工完成。主厂房生产装置 氧中心项目(华友空分项目) 主要 独立基础开挖 95%,垫层浇筑 87%。
主要设备定标完成,窑炉设备交付到场 建设压缩机厂房、空压站、循环水站及 年产 5 万吨磷酸铁锂及废水绿色
4 套。 110 千伏输变电工程等配套公辅设施, 资源化项目(华友铁锂“5+ 废水”项
3
5 万吨 / 年动力电池用磷酸铁锂联 建设规模为 1 套 30000Nm /h 产氧电机 目) 新建项目装置包括:磷酸铁锂车
3
动 10 万吨 / 年磷酸铁项目(华友铁锂 驱动空分装置,1 套 60000Nm /h 产氧电 间、水处理车间、成品库、控制及检 测
3
“5+10”项目) 主要引进 1 条综合生产 机驱动空分装置,1 套 30000Nm /h 产 中心、原辅材料库、循环水站、初期雨水
线,新建磷酸铁车间、磷酸铁锂车间、原 氧汽轮机驱动空分装置,一套液氮、液 池等。投产后可年产 5 万吨电池级磷
辅材料库、硫酸亚铁制备车间及 110 千 氧及液氩后备系统,一套生产能力为 酸铁锂、10 万吨硫酸铵晶体。年内,强
3
伏输变电工程等配套公辅设施等。至 128000Nm /h 的空压站及其循环水等配 夯水处理车间。
年末,磷酸铁锂生产车间 2 基础回填, 套设施。至年末,完成后备系统液氧、 锂电新能源材料一体化智能制造
110kV 变电站 1.5m 层模板安装 20%。 液氮、液氩储槽顶板浇筑;完成消防水 基地项目(一期)年产 2 万吨高精度电
锂电新能源一体化智能制造基地 池、固废暂存间、控制室垫层。 子铜箔项目(华友铜箔一期项目) 引
项目(一期)—4 万 t/d 污水处理厂项目 年产 5 万吨高镍型动力电池三元正 进 1 条生产线,项目新建生产厂房、研
(华友污水项目) 新建生产设施及配 极材料、10 万吨三元前驱体材料一体化 发中心、仓库及 110 千伏输变电工程等
套辅助设施,项目生产购置各类设备约 项目(广西巴莫项目) 包括子项 A 年产 配套辅助设施。至年末,110 千伏变电
1705 台(套),其中关键生产设施:污水 5 万吨(金属量〉高纯电池级硫酸镍生产 站完成窗户玻璃安装、瓷砖铺设,外墙
处理:调节池、水解酸化池、PTA2/O 综 线、子项 B 年产 10 万吨高镍型动力电池 喷涂。主厂房的土建施工完成 95.8%,
合生化池、二沉池、曝气生物滤池、臭氧 用三元前驱体材料生产线和子顶 C 年产 设备安装完成 65%;木箱车间施工完
发生厂房、臭氧氧化反应池、滤布滤池、
排放水池、事故池、污泥池、污泥脱水间、
加药系统、变配电系统、控制系统等;公
辅工程:综合楼、门卫、维修间等。至年
末,完成臭氧发生间及配电间构造柱及
圈梁支模、生化系统调节池及事故池主
体结构、综合办公楼 ± 基础施工。
玉林白平产业园热电联产一期
项目(华 友热电 项目) 新 建 2×410
t/h+1×240t/h 的燃煤锅炉(二运一备)
+2×30MW 背压式汽轮发电机组,建设
主要功能区:厂前区、储煤区、主厂房区
域、公用配套设施区、施工区。至年末,
完成强夯施工、桩基试桩。
锂电新能源一体化智能制造基地
3
项 目(一 期)——12 万 Nm /h 空分制 2021年12月25日,铜箔项目施工现场 陈真龙供图
