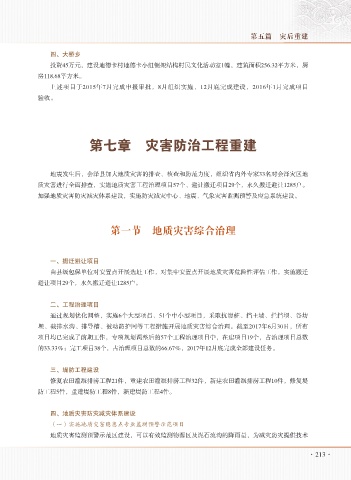

Page 273 - 会泽县“8·03”抗震救灾志
P. 273
第五篇 灾后重建
四、大桥乡
投资45万元,建设地德卡村地德卡小组钢架结构村民文化活动室1幢,建筑面积256.32平方米,厨
房118.68平方米。
上述项目于2015年7月完成申报审批,8月组织实施,12月底完成建设,2016年1月完成项目
验收。
第七章 灾害防治工程重建
地震发生后,会泽县加大地质灾害的排查、核查和防范力度,组织省内外专家33名对会泽灾区地
质灾害进行全面排查,实施地质灾害工程治理项目57个、避让搬迁项目29个,永久搬迁避让1285户。
加强地质灾害防灾减灾体系建设,实施防灾减灾中心、地震、气象灾害监测预警及应急系统建设。
第一节 地质灾害综合治理
一、搬迁避让项目
由县级包保单位对安置点开展选址工作,对集中安置点开展地质灾害危险性评估工作,实施搬迁
避让项目29个,永久搬迁避让1285户。
二、工程治理项目
通过规划优化调整,实施6个大型项目、51个中小型项目,采取抗滑桩、挡土墙、拦挡坝、谷坊
坝、截排水沟、排导槽、被动防护网等工程措施开展地质灾害综合治理。截至2017年6月30日,所有
项目均已完成了前期工作,专项规划调整后的57个工程治理项目中,在建项目19个,占治理项目总数
的33.33%;完工项目38个,占治理项目总数的66.67%,2017年12月底完成全部建设任务。
三、堤防工程建设
修复农田灌溉排涝工程21件,重建农田灌溉排涝工程32件,新建农田灌溉排涝工程10件,修复堤
防工程5件,重建堤防工程8件,新建堤防工程4件。
四、地质灾害防灾减灾体系建设
(一)实施地质灾害隐患点专业监测预警示范项目
地质灾害监测预警示范区建设,可以有效监测物源区及泥石流沟的降雨量,为减灾防灾提供技术
·213·
